يواصل مشروع "ترانكيلتي" تحقيق تقدم استثنائي، حيث يتقدم الآن بستة أسابيع على الجدول الزمني. ومع تقدم أعمال الواجهات بسرعة، وتطور الأعمال الداخلية عبر مستويات متعددة، وتحقيق المعالم الرئيسية مثل تركيب الألواح الكهروضوئية واكتمال شقق العرض، يتحرك المشروع بثقة نحو مرحلته التالية من التسليم.
ماذا حدث؟
الواجهة والسقوف:

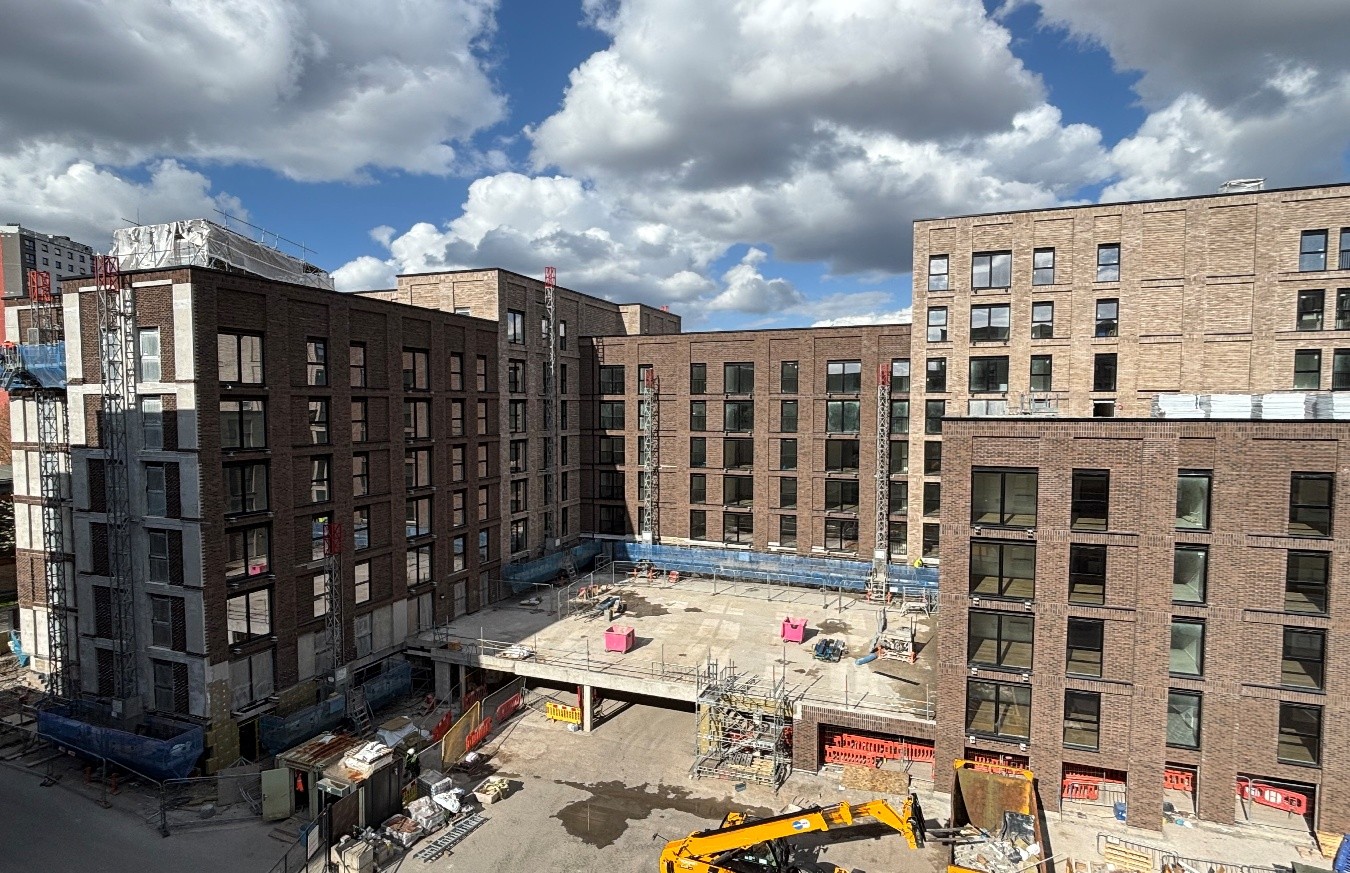

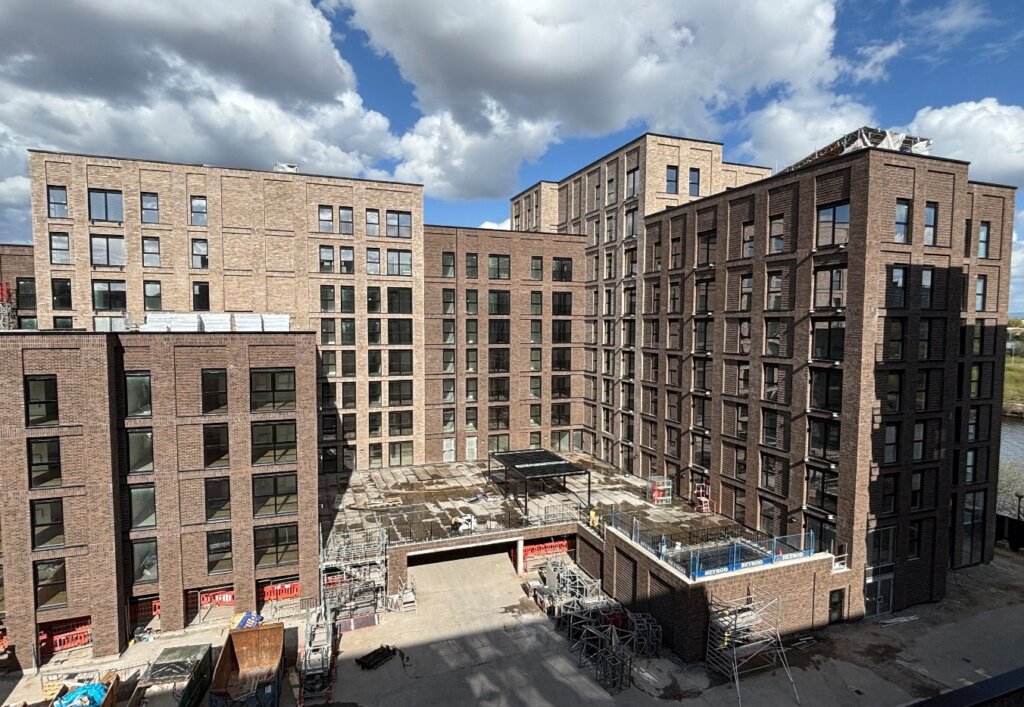

لقد تقدم تركيب الزلاجات الطوبية بشكل كبير عبر الواجهة الشمالية، بينما اكتملت الواجهة الجنوبية إلى حد كبير وأزيلت كلاركات الصواري. تم فك ستة عشر كلارك صاري إجمالاً حتى الآن، إلى جانب جميع سقالات السقف. تقدم العمل في الدعامات السقفية وقواعد ما بعد العزل المائي في الطابقين السادس والسابع.
الأعمال الداخلية:
أوشكت أعمال التقسيمات الداخلية على الانتهاء، مع اكتمال ألواح الجانب الثاني في جميع الأنحاء، والتقدم في أعمال الشريط والمفاصل حتى المستوى 7. أعمال تجهيز الشقق تتقدم بشكل جيد عبر المستويات 4 و 5 و 6، وتشمل أعمال الدهان والأرضيات والبلاط والنجارة وتركيب المطابخ. تقدمت أعمال الزخرفة النهائية وأعمال النجارة النهائية حتى المستوى 3، بينما تجري أعمال الترقيع والتنظيف والتشطيبات في المستويات السفلية.
الرصد والتقييم والتكليف:
وصلت أعمال الإصلاح الثانية للكهرباء والميكانيكا إلى المستويين 4 و 5، مع تشغيل الإضاءة الآن. اكتملت أعمال تشغيل المياه والكهرباء حتى المستوى 4، مما يدعم أعمال الديكور الجارية. تم تركيب عدادات الكهرباء والمياه في جميع المستويات. تم الانتهاء من تركيب ألواح الجبس في أسقف الممرات بالكامل، وتتواصل أعمال التشطيب في مستويات متعددة.
مصاعد، طاقة ومعالم رئيسية
يجري العمل على تركيب المصعد النهائي. اكتمل تركيب نظام الألواح الكهروضوئية، ومن المقرر بدء تشغيله. يتوفر الآن شقة عرض مكتملة تمامًا، مما يوفر تمثيلاً واضحًا للمنتج النهائي.
الاختبار والجودة:
تم إجراء اختبارات الهواء في 130 شقة، محققة متوسط درجة ممتاز بلغ 2.88، مما يدل على جودة بناء وأداء إحكام قوي.


المستجدات
- مواصلة تركيب البلاط، تنظيف الواجهات، والتفاصيل الخارجية النهائية عند تفكيك السقالات المعلقة.
- استكمال أعمال لياسة الممرات والسلالم.
- أعمال الشريط والوصلات للتقسيمات الداخلية للشقة.
- تقدم تجهيز الشقق وتشغيلها قبل أعمال الديكور.
- متابعة أعمال التنظيف، ووضع السيليكون، والتلبيس، والأعمال المتبقية.
- ابدأ فحوصات العملاء للشقق المكتملة.
- ابدأ اختبار الصوت عبر الشقق.
- بدء أعمال عزل و تبليط السطح.
- بدء تركيب الشرفة وأعمال خارجية أوسع.
- قم بإزالة الرافعة الأولى وابدأ في تركيب درج الهروب.
التصميم والجودة
- تستمر تنسيقات التصميم، مع تفاصيل محدثة للأعمال الخارجية ومراجعات مستمرة للرسومات.
- يؤكد متتبع تصميمات مراقبة المباني أن جميع العناصر قد تم إغلاقها الآن.
- تم استيفاء شروط التخطيط إلى حد كبير، مع الحاجة إلى التحقق النهائي فقط عند اكتمال المرحلة الثانية، بما في ذلك الشروط 5 (المعالجة)، و10 (امتصاص الضوضاء)، و25 (الوصول إلى الموقع والخدمات)، والتي تم تقديمها الآن.
ضمان الجودة
- تم تسجيل أكثر من 8,450 تقديمًا لضمان الجودة (QA) عبر المرحلتين حتى الآن.
- تستمر تقارير العيوب في الإصدار والإدارة حسب الاقتضاء.
الفحوصات المستقلة
- مراقبة المباني (ستروما): تم إغلاق جميع البنود التي تم طرحها سابقًا.
- بيلدزون الضمان: تم الانتهاء من آخر فحص هيكلي دون تحديد أي مشاكل.
- فحص EWS1: مكتمل، مع إصدار تقرير.
تحديث المرافق
- الكهرباء: مكتملة بالكامل، مع تركيب العدادات في جميع المناطق.
- ماء: جاهز بالكامل، بتركيب كافة العدادات للشقق. تركيب عداد المالك معلق، مع تقدم اتفاقية حق المرور للأنابيب الخارجية.
- الاتصالات: تم تسجيل الموقع لدى Openreach. سيتم استخدام الوصلات الداخلية بين المباني، مع انتظار وصلة القناة الخارجية.
- الصرف الصحي: تم الانتهاء من توصيلات الصرف الصحي ومياه الأمطار، وتم تشغيل غرفة المضخة. في انتظار الاتفاق النهائي لتصريف مياه الأمطار.
الصحة والسلامة
- القوى العاملة في الموقع: متوسط 135 عاملًا في الموقع يوميًا، ليصل إلى ذروته عند 159 خلال الشهر.
التطلع إلى الأمام
مع اقتراب أعمال الواجهة من الاكتمال وتقدم أعمال التشطيبات الداخلية في جميع الطوابق، تدخل بيركلي سكوير إيست مرحلة مرئية للغاية من التسليم. يمثل الانتقال إلى عمليات الفحص من قبل العملاء والأعمال الخارجية والتشطيبات النهائية تحولاً رئيسياً نحو الاكتمال، مع الحفاظ على الزخم الممتاز ومعايير الجودة العالية للمشروع طوال الوقت.
ترقبوا المزيد من التحديثات.
تحدث معنا!
لمزيد من المعلومات حول هدوء مانشسترقم بزيارة صفحتنا المخصصة:
هدوء مانشستر
لا تتردد في الاتصال بنا مباشرة على:
01942 931300 // المبيعات@heatongroup.co.uk // جدولة مكالمة // حجز موعد للمشاهدة
