نُشرت: 3 أسابيع منذ

تحديث شهر أكتوبر 2025 للهدوء أكتوبر 2025

تواصل شركة Tranquillity إحراز تقدم استثنائي في مشروع أوردسال لين، حيث لا يزال المشروع متقدمًا بثمانية أسابيع عن البرنامج. ومع اكتمال تركيب النوافذ والنوافذ، و...

تسويق
- أكتوبر 28, 2025

تواصل شركة ترانكويليتي إحراز تقدم استثنائي في مشروع أوردسال لين، حيث لا يزال المشروع متقدماً بثمانية أسابيع عن البرنامج. ومع اكتمال أعمال تركيب النوافذ والنوافذ، وأعمال التجهيزات الداخلية التي تجري على قدم وساق، يتقدم المشروع بسلاسة نحو تاريخ الانتهاء المخطط له في نوفمبر 2026. يواصل فريق الموقع إظهار التنسيق والزخم القوي في جميع جوانب البناء.

ماذا حدث؟

الواجهة والسقوف: تم الانتهاء من أعمال التشطيبات الخارجية لجميع الواجهات وتم تركيب النوافذ في جميع الطوابق. كما تم الانتهاء من أعمال العزل والتجصيص وزلاقات القرميد في الارتفاع الجنوبي، بينما تم الانتهاء من تشطيبات الأسقف أحادية الطبقة والعزل في الأسقف ذات الطوابق العالية.

الأعمال الداخلية: تم إحراز تقدم في أعمال التقسيمات الداخلية في الطوابق من 1 إلى 4، مع استمرار أعمال التجهيزات الأولية لأعمال الصيانة والتركيبات في الطابقين 2 و3. تمضي أعمال تجهيز الشقق قدماً، بما في ذلك الطلاء والأرضيات والبلاط وتركيبات المطبخ. كما بدأت أعمال النجارة والتركيبات الثانية لأعمال الصيانة والتركيبات.

خدمات المباني: وصلت بادئة أعمال الصيانة والتركيب للأنابيب إلى المستويين 5 و6، مع تقدم أعمال الاحتواء وتركيبات SVP/ RWP إلى المستويات 6 و7 و8. تواصلت أعمال الطابق الأرضي السفلي وغرفة الجهد المنخفض، حيث تم تنشيط الإمدادات الكهربائية للمالك والشقة والإمدادات الثانوية. ومن المقرر أن تبدأ أعمال تركيب العدادات في 22 أكتوبر 2025، وستتقدم أعمال تركيب العدادات بما يتماشى مع أعمال تنشيط الشقق.

المعالم الرئيسية: وقد تمت إزالة الرافعتين البرجيتين بنجاح، وبدأ الآن تركيب الرافعة مما يمثل خطوة كبيرة أخرى إلى الأمام في المشروع.

الشرفة الجنوبية

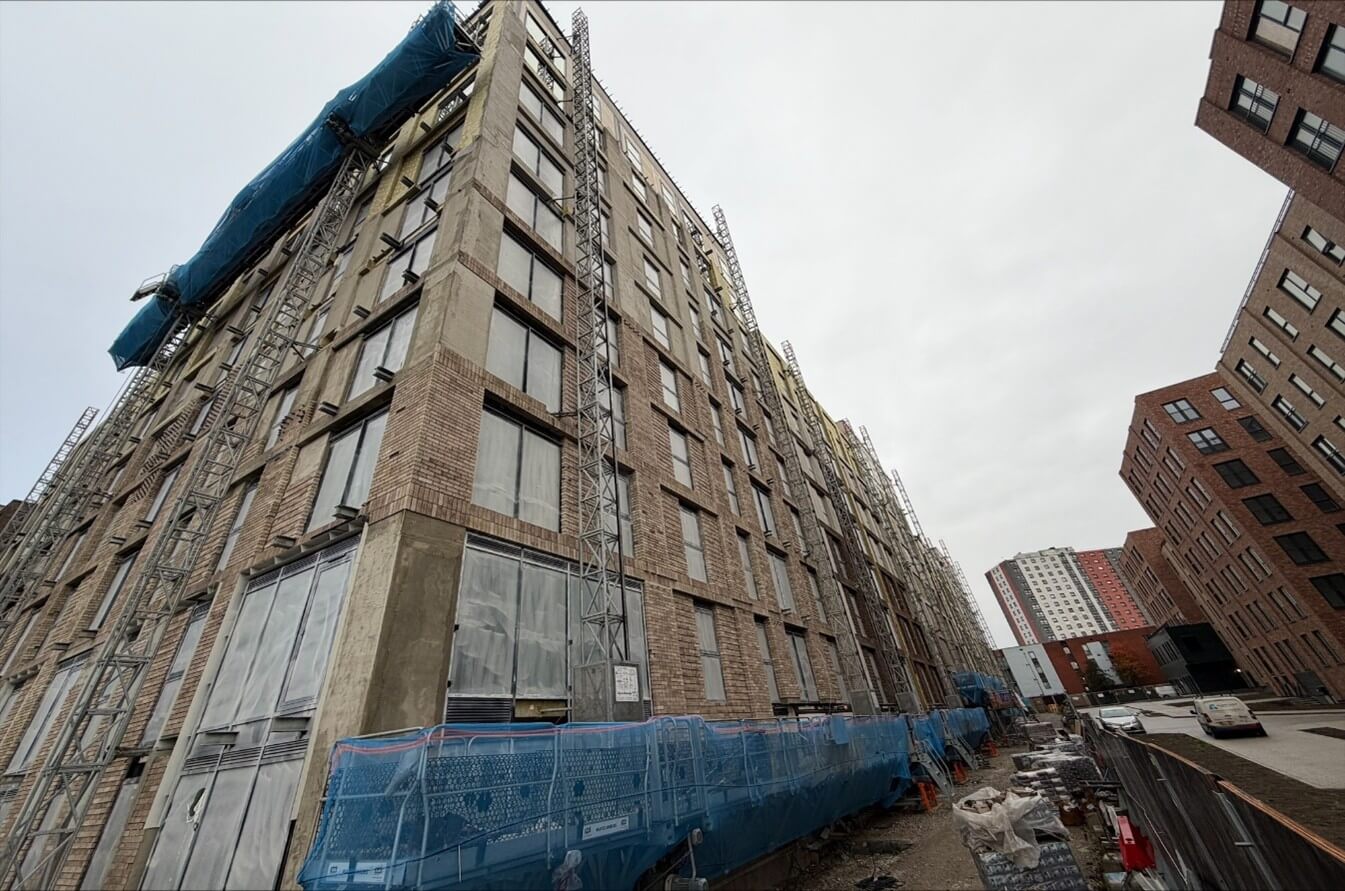

ارتفاع طريق المسلة

المستجدات

  • استمر في تركيب زلات القرميد في مناطق الواجهة.
  • تقدم احتواء بادئة الصيانة والتركيبات المسبقة والأنابيب والأنابيب.
  • مواصلة أعمال التقسيمات الداخلية وإصلاحات الصيانة والتركيبات الداخلية للشقق والممرات والسلالم.
  • التجهيزات الجارية للشقق، بما في ذلك الديكور والنجارة والتشطيبات.

التصميم والجودة

تم تقديم تفاصيل منقحة ردًا على استفسارات التخطيط. تم إخلاء طرف NMA 2 رسميًا.

ضمان الجودة:

  • تم تحديث تعقب المكعبات الخرسانية من قبل Heyrod وإرساله إلى Buildzone.
  • تم تسجيل ما مجموعه 5,899 عملية تفتيش لضمان الجودة في كلتا المرحلتين حتى الآن، مع إصدار تقارير العيوب حسب الحاجة.
  • تم الانتهاء من نموذج لوحة الواجهة واعتماده من قبل المخططين.

عمليات التفتيش المستقلة:

  • مراقبة المباني (ستروما): اكتمل الفحص في 4 سبتمبر 2025، ومن المقرر إجراء الفحص التالي في 27 أكتوبر 2025.
  • ضمان Buildzone: تم إجراء فحوصات ACS في 15 سبتمبر و2 أكتوبر 2025، مع تقارير تؤكد الامتثال.
  • فحص EWS1: تم إجراؤه في 15 سبتمبر 2025، ولم يتم تحديد أي مشكلات

التطلع إلى الأمام

مع اكتمال العناصر الإنشائية الرئيسية الآن وتقدم أعمال التجهيزات الداخلية بشكل مطرد، يدخل مشروع ترانكويليتي مرحلة مثيرة من التحول المرئي. سيؤدي التقدم المستمر للواجهة والتقدم في أعمال الصيانة والتجهيزات الداخلية إلى زيادة تشكيل المشروع خلال الأسابيع القادمة، مما يجعل المشروع متقدمًا بقوة على الجدول الزمني المحدد له وفي طريقه لتقديم مخطط سكني متميز في مانشستر.

ترقبوا المزيد من التحديثات.

تحدث معنا!

لمزيد من المعلومات حول هدوء مانشسترقم بزيارة صفحتنا المخصصة:

هدوء مانشستر

لا تتردد في الاتصال بنا مباشرة على:

01942 931300 // المبيعات@heatongroup.co.uk // جدولة مكالمة // حجز موعد للمشاهدة

أحدث المقالات:
تحديث ساحة بيركلي سكوير أكتوبر 2025
أكتوبر 28, 2025
تحديث شهر أغسطس 2025 للهدوء في أغسطس 2025
سبتمبر 9، 2025
تحديث ساحة بيركلي سكوير أغسطس 2025
سبتمبر 9، 2025
تحديث شهر يوليو 2025 للهدوء 2025
أغسطس 6، 2025
اتصال:

دمج المستثمرين

ابدأ رحلتك نحو استثمارك العقاري القادم. دعونا نبدأ.

عرّف عن نفسك:
حول استثماراتك:

كما هو موضح في
