نُشرت: 5 أيام منذ

تحديث هدوء نوفمبر 2025 لشهر نوفمبر 2025

تواصل شركة ترانكويليتي إحراز تقدم متميز في مشروع أوردسال لين، حيث حافظت على موقعها قبل تسعة أسابيع من الموعد المحدد في البرنامج. مع أعمال الواجهة والأسقف الآن...

تسويق
- ديسمبر 1، 2025

تواصل شركة ترانكويليتي إحراز تقدم متميز في مشروع أوردسال لين، حيث حافظت على موقعها قبل تسعة أسابيع من البرنامج. مع تقدم أعمال الواجهة والأسقف التي أصبحت الآن 99.91 تيرابايت 3 تيرابايت مانعة لتسرب المياه وأنشطة التجهيزات الداخلية تتقدم بثبات عبر مستويات متعددة، فإن المشروع يتقدم بثقة نحو مرحلة الإنجاز.

ماذا حدث؟

الواجهة والسقوف: أصبح غلاف المبنى الآن مانعًا للماء تقريبًا، حيث تم الانتهاء من جميع أعمال العزل والألواح الخشبية للواجهات وتم تركيب النوافذ بالكامل. وقد تم الانتهاء من أعمال العزل والتلبيس والتلبيس بالقرميد في جميع أنحاء الارتفاع الجنوبي، وبدأ نزع الصواري في هذه المناطق المكتملة.

الرصد والتقييم والخدمات: تم إحراز تقدم في أعمال الصيانة والتركيبات الداخلية، حيث تم الانتهاء من تركيب الأنابيب حتى الطابقين 6 و7، ووصلت أنابيب المياه والرشاشات إلى ممرات الطابق الرابع. وتقدمت أعمال التثبيت الثاني لأعمال الصيانة والتركيبات في الطابقين الأرضي والأول، حيث تم تشغيل الإضاءة. تم تركيب العدادات الكهربائية حتى الطابق 2.

الأعمال الداخلية: تتقدم أعمال التقسيمات الداخلية بشكل جيد في الطوابق من 3 إلى 6، بينما تتواصل أعمال التركيبات الأولية للصيانة والتركيبات للشقق في الطابقين 3 و4. استمرت أنشطة التجهيزات مثل أعمال الطلاء والأرضيات والبلاط والنجارة وتركيبات المطابخ في الطوابق السفلية.

المصاعد والطاقة: اكتمل تركيب المصعد الأول، ويجري العمل الآن في المصعد الثاني. تم توصيل الإمدادات الكهربائية في جميع الأنحاء، مما يسمح بتوصيل التدفئة المؤقتة مع برودة الطقس.الاختبار والجودة: تم إجراء اختبارات الهواء على الشقق العشر الأولى، وحقق متوسط نتيجة 3.45، مما يؤكد الأداء القوي لإحكام إغلاق الهواء.

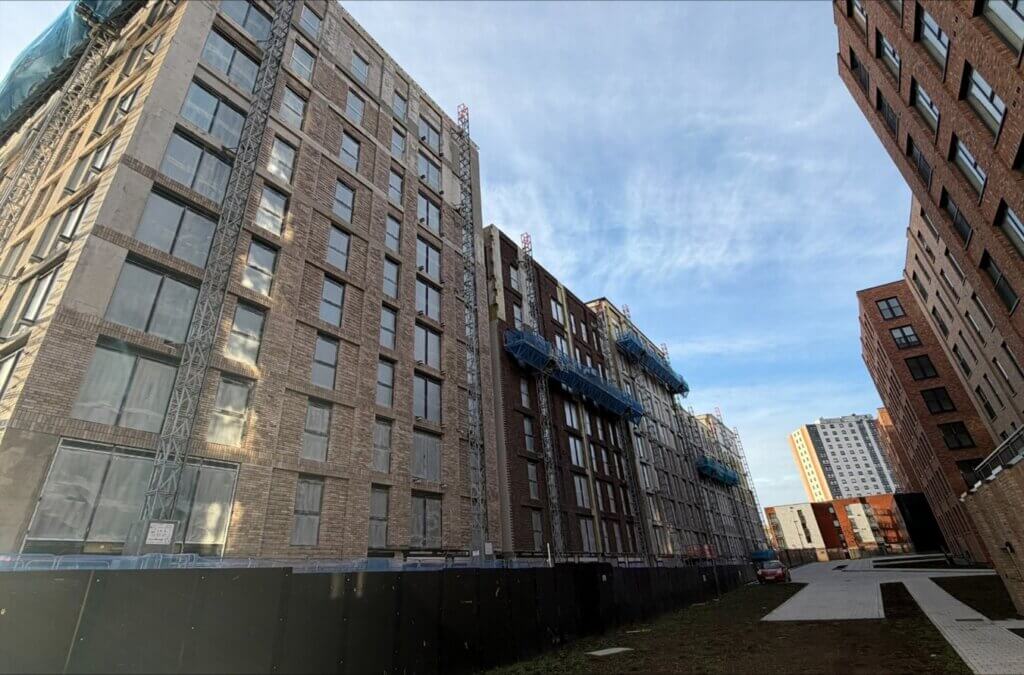

الشرفة الجنوبية

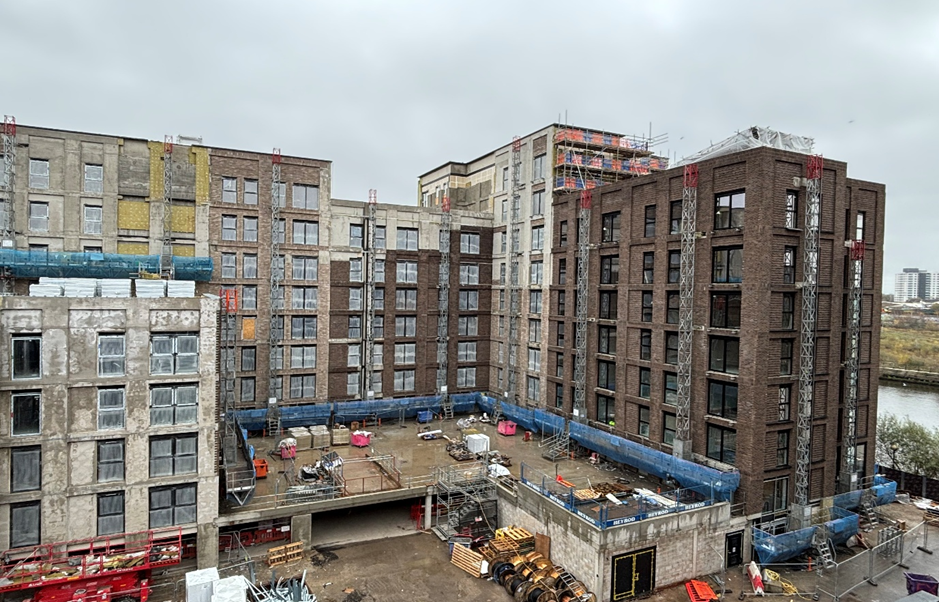

ارتفاع طريق المسلة

المستجدات

  • تركيب زلاجات القرميد وتنظيف الواجهة وأعمال تنظيف الواجهات وعتبات النوافذ أثناء تفكيك متسلقي الصواري.
  • تقدم إنجاز الواجهة على الواجهة الشمالية.
  • مواصلة أعمال التقسيمات الداخلية وإصلاحات الصيانة والتركيبات الداخلية للشقق والممرات والسلالم.
  • يستمر تجهيز الشقة، بما في ذلك الديكور النهائي والنجارة والتجهيزات.
  • أسقف ممرات الطابق الأرضي والطابق الأول.
  • البدء في الديكور النهائي للشقق بعد بدء التشغيل التجريبي لأعمال الصيانة والتجهيز.
  • بدء تشغيل أعمال السباكة وتوصيل المياه إلى الشقق.

التصميم والجودة

  • تستمر إدارة التعليقات وتحديثات التصميم من خلال أداة تعقب التصميم، مع إغلاق جميع عناصر مراقبة المباني الآن.
  • تم تنفيذ جميع شروط التخطيط باستثناء تلك التي تتطلب مزيدًا من التحقق عند اكتمال المرحلة الثانية - وتحديدًا الشروط 5 (المعالجة) و10 (تخفيف الضوضاء) و25 (الوصول إلى الموقع والخدمات).
  • تستمر عمليات فحص ضمان الجودة الجارية وتقارير الاختبار في تأكيد التقدم القوي والامتثال في جميع المهن.

الصحة والسلامة

القوى العاملة في الموقع: بلغ متوسط عدد العاملين في الموقع 180 عاملاً يوميًا في الموقع، وبلغ عددهم 198 عاملاً خلال الشهر.

    التطلع إلى الأمام

    مع اقتراب اكتمال الواجهة وقرب اكتمال أعمال التجهيزات الداخلية من خلال مستويات متعددة، يدخل مشروع ترانكويليتي مرحلة واضحة من التحسينات. سيؤدي التقدم المستمر في أعمال الصيانة والتجهيز والنجارة والديكور إلى تقريب المبنى من شكله النهائي، مما يبقي المشروع على المسار الصحيح لتسليمه في الوقت المناسب وبجودة عالية.

    ترقبوا المزيد من التحديثات.

    تحدث معنا!

    لمزيد من المعلومات حول هدوء مانشسترقم بزيارة صفحتنا المخصصة:

    هدوء مانشستر

    لا تتردد في الاتصال بنا مباشرة على:

    01942 931300 // المبيعات@heatongroup.co.uk // جدولة مكالمة // حجز موعد للمشاهدة

    أحدث المقالات:
    تحديث ساحة بيركلي سكوير أكتوبر 2025
    أكتوبر 28, 2025
    تحديث شهر أكتوبر 2025 للهدوء أكتوبر 2025
    أكتوبر 28, 2025
    تحديث شهر أغسطس 2025 للهدوء في أغسطس 2025
    سبتمبر 9، 2025
    تحديث ساحة بيركلي سكوير أغسطس 2025
    سبتمبر 9، 2025
    اتصال:

    دمج المستثمرين

    ابدأ رحلتك نحو استثمارك العقاري القادم. دعونا نبدأ.

    عرّف عن نفسك:
    حول استثماراتك:

    كما هو موضح في
