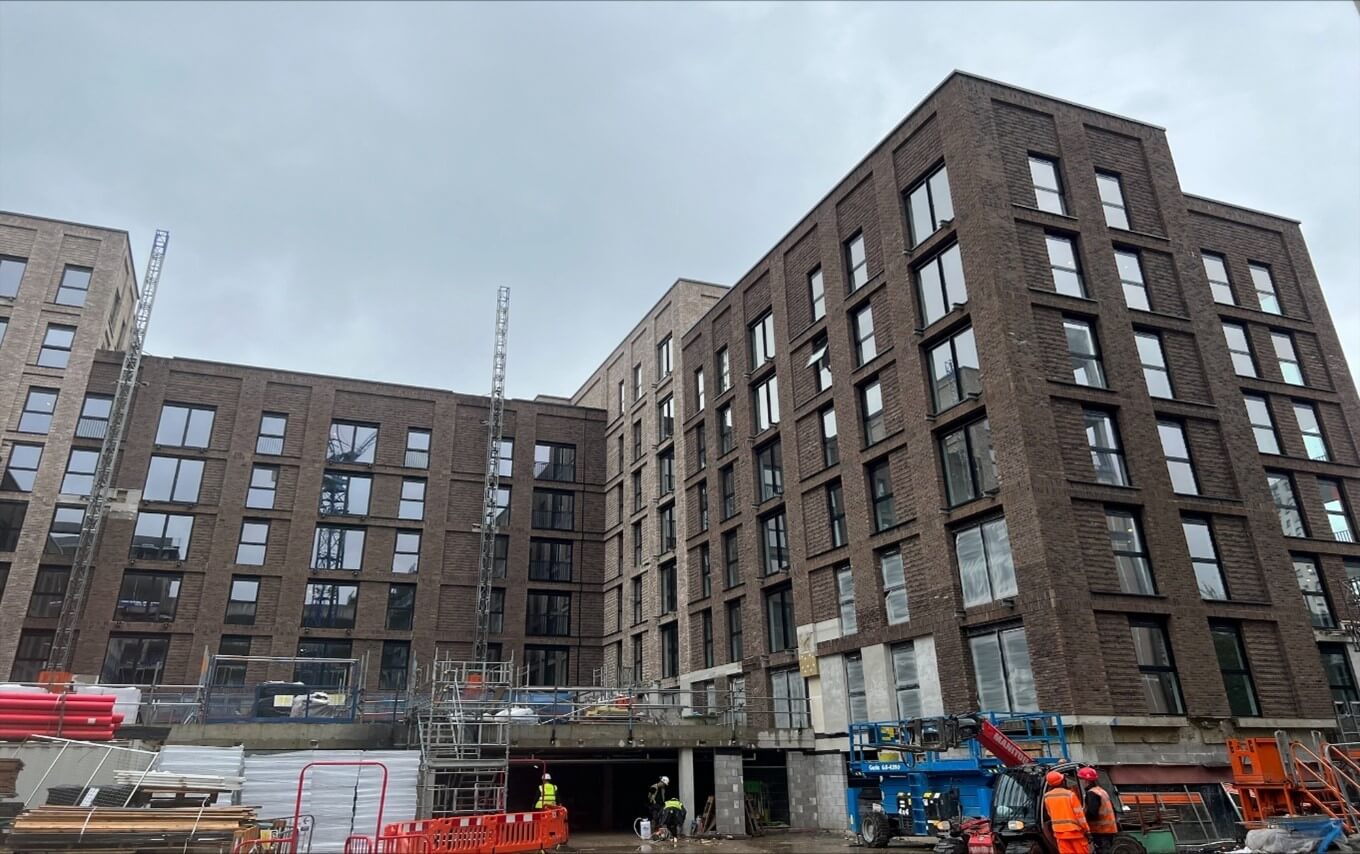

بالنسبة لتحديثنا لشهر يوليو، نحن فخورون مرة أخرى بتأكيد أن التقدم المحرز لا يزال متقدماً على الجدول الزمني المحدد. مع اكتمال مساحات كبيرة من نظام الانزلاق الطوبي للواجهة، وتركيب بعض الشرفات واكتمال تركيب المصاعد؛ حيث تخطو مجموعة هيتون خطوات كبيرة نحو مراحل البناء النهائية.
ماذا حدث؟

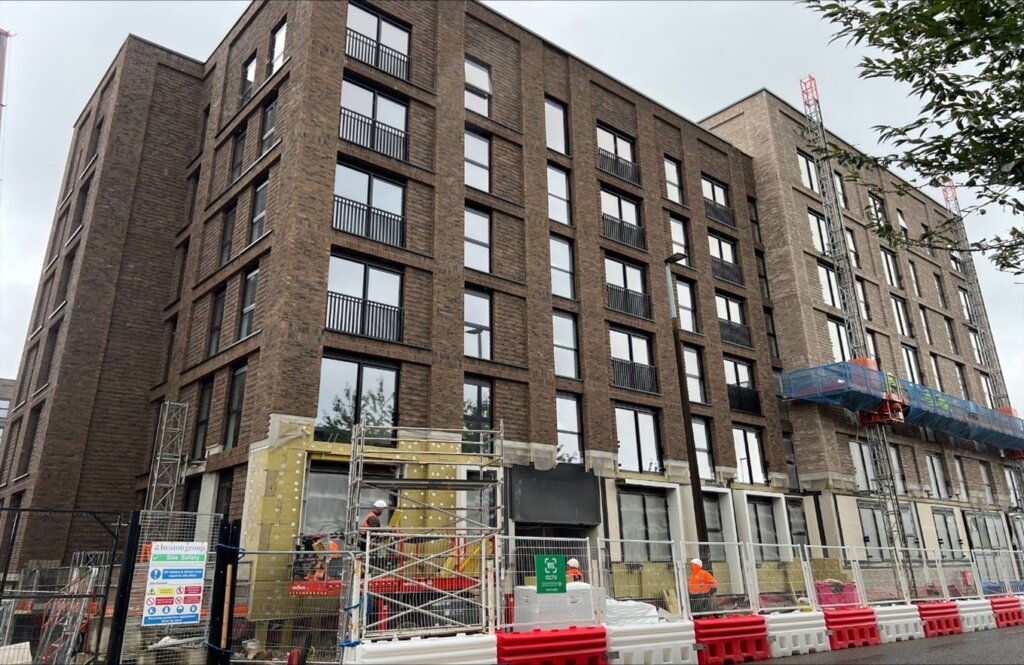

- تقدم الواجهة: تم الانتهاء من نظام انزلاق القرميد للواجهة في المناطق التي تم تجريدها من زلات القرميد. ويجري العمل على جميع الارتفاعات الأخرى من زلات القرميد بالتزامن مع برامج التنظيف. تم إحاطة مقاول النوافذ لدينا لاستكمال العتبات والمصطكي ودرابزينات الجيليت.
- الشقق والأعمال الداخلية:
- اكتملت الآن جميع الأقسام الداخلية.
- وصلت الإصلاحات الثانية والأخيرة للمعدات الكهربائية والميكانيكية والكهربائية إلى الطابقين 6 و7، ويجري العمل على تنفيذ الإصلاحات في الطابق الأرضي وشقق الطابقين الثاني والثالث.
- تم الانتهاء من التشطيبات الداخلية للمطابخ وتركيبات بلاط الجدران/الأرضية، ويجري العمل على التشطيبات النهائية للشقق القليلة الأخيرة.
- يتم حالياً وضع اللمسات الأخيرة على شقق الطابق 6، في حين أن 68 شقة في الطابق 2 قد اكتملت عملية التزيين النهائي.
- المصاعد والمناطق المشتركة: اكتملت جميع تركيبات المصاعد وتم تشغيل مصعدين للاستخدام المفيد. وسيكتمل التشغيل النهائي في الوقت المناسب. وقد تم إحراز تقدم في أعمال التجصيص في الممرات حتى المستوى 8، مع إحراز تقدم مطرد في أعمال التجصيص في السلالم وردهة المصاعد.
- الشرفات والمميزات الخارجية: تم البدء في عزل ورصف شرفات السقف على السطح في المستوى 6. كما تم تسليم النظام الكهروضوئي إلى منطقة السطح.

المستجدات
- استمر في عزل/عزل الواجهة القرميدية/التجصيص للواجهة القرميدية، وزلات القرميد وعتبات النوافذ/المستكة/المصطكي/المصطبة مع تجريد متسلقي الصواري.
- التقدم في تركيب الشرفة.
- عزل شرفة السطح ورصفها.
- مواصلة أعمال الديكور في الطوابق 6 و7 و8. يستمر الإصلاح النهائي لأعمال النجارة وتثبيت الشقق المكتملة.
التصميم والجودة
- أُجريت اختبارات الهواء على 134 شقة، واجتازت جميع الشقق الاختبارات.
- تم إجراء الاختبار الصوتي، في ثلاث زيارات حتى الآن، بما يعادل 50% من المتطلبات، وتم اجتيازها جميعًا مع التعليقات التي تفيد بأن المعيار جيد جدًا.
التطلع إلى الأمام
على الرغم من التأخيرات خارج الموقع، من المتوقع الآن تشغيل الطاقة في منتصف إلى نهاية أغسطس 2025. يتم حاليًا استخدام الطاقة المؤقتة لتوفير إضاءة الشقق والممرات. وبينما نبدأ في تركيب العزل والرصف على الأسطح، فإن الانتهاء من المشروع يلوح في الأفق الآن. وصل المشروع حالياً إلى الأسبوع 118 من 139، ونتطلع إلى مشاركة المراحل النهائية معكم.
ترقبوا المزيد من التحديثات.
تحدث معنا!
لمزيد من المعلومات حول ساحة بيركلي مانشسترقم بزيارة صفحتنا المخصصة:
ساحة بيركلي مانشستر
لا تتردد في الاتصال بنا مباشرة على:
01942 931300 // المبيعات@heatongroup.co.uk // جدولة مكالمة // حجز موعد للمشاهدة
