已出版: 3 月 前

宁静 2025 年 7 月更新

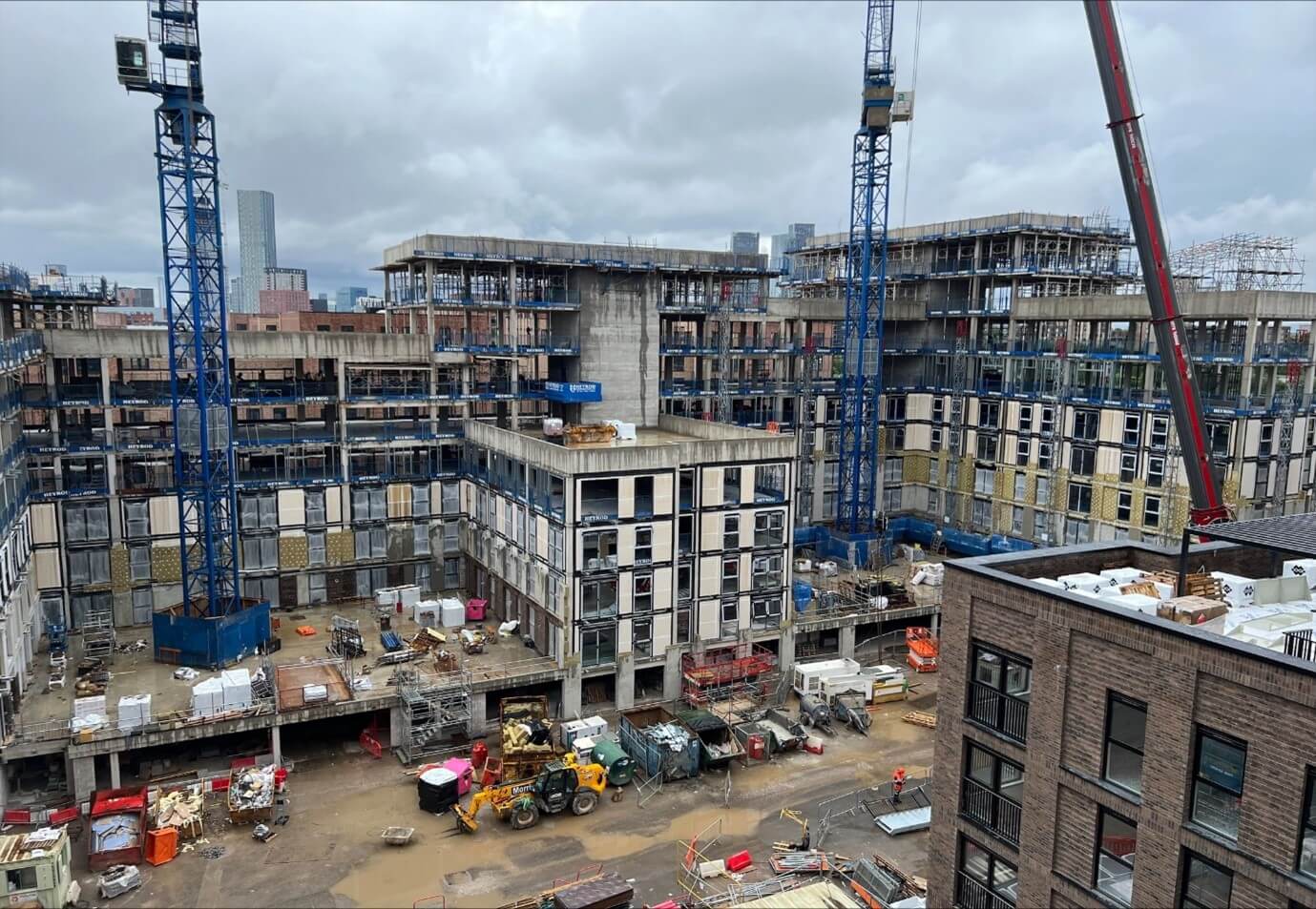

奥德萨尔巷的宁静项目进展顺利,支柱和楼板施工现已完成至第 8 层。...

市场营销
- 8 月 6, 2025

Tranquillity 项目在 Ordsall Lane 进展顺利,支柱和楼板施工现已完成至第 8 层。电气低压室、自动喷水灭火系统和内部隔墙的施工也在向前推进,确保项目继续提前完成。

发生了什么

结构进步:

- 遥控框架正在进行中。
- 除第 8 层屋顶护栏外,柱子和楼板施工已完成。

外部工程:

- 在桅杆爬升装置安装之前,低层区域的隔热、渲染和砖块滑落工作也在进行中。
- 屋顶热熔饰面正在进行中。
- SFS 正在从 2 级向 4 级发展。
- 2 层和 3 层已安装窗户。

外墙和窗户

- 2 层和 3 层的窗户已经安装完毕。
- 低层区域的隔热、渲染和砖块铺设工作已取得进展,桅杆爬升装置的安装工作正在进行。

内部工作和服务:

- 内部和周边地面下层砌体已完成,但需要提升机加载的地方除外。
- 电力低压室的建设已经完成,并安装了临时门。
- 遏制和 SVP/RWP 的 M&E 前缀已发展到 1、2 和 3 级。
- 自动喷水灭火系统已安装到底层。
- 内部分区已发展到 0 级和 1 级。

奥尔索尔路高程

近期活动

  • 完成 RC 护栏。
  • 继续安装 SFS、窗户和砖块滑道
  • 继续进行安全壳/SVP 的 M & E 前缀和自动喷水灭火装置的安装
  • 开始对公寓和走廊/楼道进行机电设备的首次修复。

展望未来

曼彻斯特宁静项目的进展依然强劲,RC 框架即将完工,SFS、窗户和砖滑安装工作仍在继续。安全壳和喷淋装置的机电安装工作正在推进,而公寓、走廊和楼梯间的首次机电服务固定工作即将开始。大楼正在稳步成型,工地多个区域都取得了重要的阶段性成果。

敬请期待更多更新。

请与我们联系!

更多信息 宁静的曼彻斯特请查看我们的专门页面:

宁静的曼彻斯特

欢迎直接与我们联系:

01942 931300 // sales@heatongroup.co.uk // 预约电话 // 预约看房

最新职位:
伯克利广场 2025 年 10 月更新
10 月 28, 2025
宁静 2025 年 10 月更新
10 月 28, 2025
宁静 2025 年 8 月更新
9 月 9, 2025
伯克利广场 2025 年 8 月更新
9 月 9, 2025
联系方式

投资者入职

开始您的下一次房产投资之旅。 让我们开始吧。

自我介绍:
关于您的投资

如图
